2020年2月和3月兩個月的時間里,內江藍鼎全員參與,安全順利地完成了燒結脫硫系統的年度中修工作。

受疫情的影響,燒結2號脫硫系統原計劃的中修時間被徹底打亂,經與業主單位多次協商,最后調整為了3個3天進行作業,即停機檢修3天再啟機生產一天如此三次,從2月7號持續到2月下旬。正值疫情集中爆發期,人員組織頗為艱難,通過和業主單位的緊密溝通協調及各班組員工的共同努力,燒結2號脫硫系統的各項年度檢修任務按預期時間節點安全有序地順利完成。

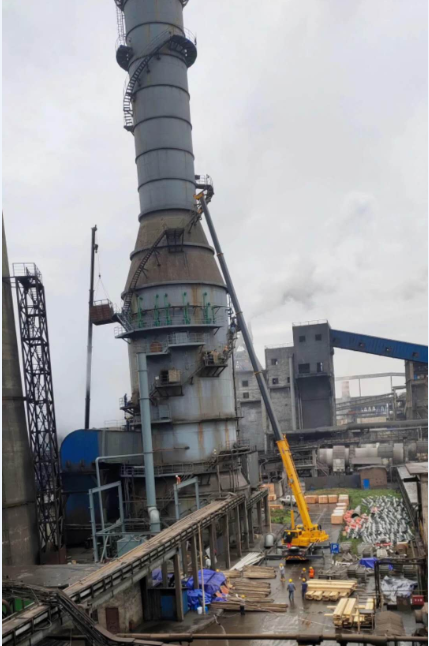

同樣,燒結1號脫硫系統原計劃10天時間完成的超低改造工程,被調整為了兩個6天來實施。從數字上來說,12天比10天更多,但實際施工組織上,卻是兩個分開的6天遠遠比一個連續的10天少得多。本次超低改造工程幾乎是把脫硫塔全部掏空了重新布置,而且非常重要的塔內防腐施工隊受疫情影響無法到場,最后只能靠自己解決,內江藍鼎全部的檢修工及生產班組的部分人員頂上,24小時輪流替換著和時間賽跑。最后,所有檢修改造工作按既定時間節點完成。
通過本次改造,第三方環保管家的優勢體現突出,內江藍鼎的運營能力受到業主單位的認可!
